10月18日,隨著最后一車渣料精準拋入龍口,由水電五局承建的國家“十四五”規劃重點工程——金沙江上游昌波水電站提前一個月成功實現大江截流,為后續主體工程的全面施工奠定堅實基礎。公司黨委委員、副總經理林靜峰受邀出席昌波水電站大江截流儀式。公司項目監管部主任劉勇軍、三公司副總經理剛永才陪同參加。
17日下午,林靜峰一行實地查看了上游圍堰、右岸渣場等施工現場,聽取了項目負責人關于工程進度、安全質量管控等工作的匯報。林靜峰充分肯定了項目部在推進優質履約方面取得的良好成績,并叮囑項目部要高度重視安全質量工作,努力延續現有良好態勢,為公司高質量發展貢獻更大力量。

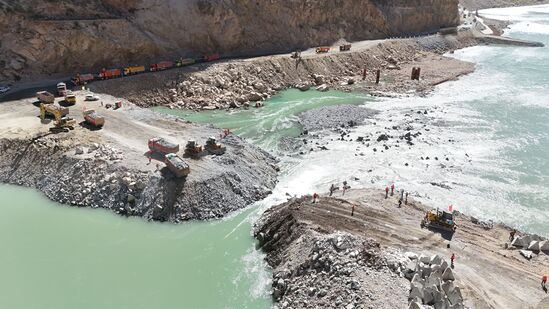

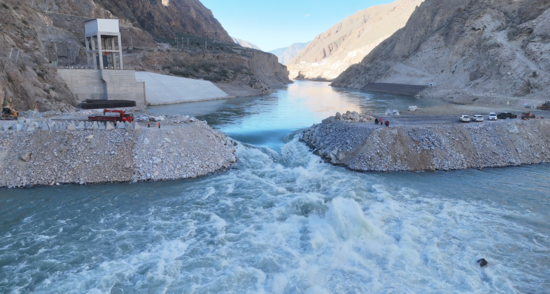

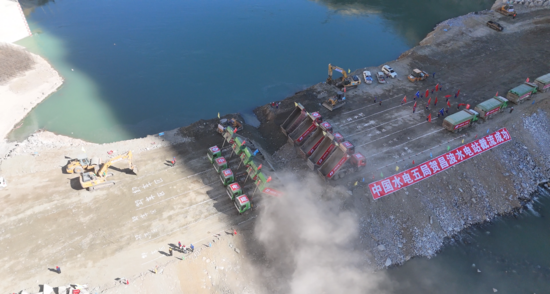

18日上午10時許,隨著指令下達,現場上百臺套設備頓時轟鳴四起,七十多輛自卸車緊張有序地輪流從上游圍堰左右兩個堤頭向龍口拋投石料。三十米、二十米、十米、五米……隨著時間流逝,龍口被逐步收窄直至完全合龍,成功截斷金沙江主河道。
在大江截流儀式上,林靜峰代表參建單位發言。林靜峰向長期以來關心和支持項目建設的地方政府、業主、監理及設計單位表示感謝。針對后續工作,他表示:水電五局昌波項目將在業主的堅強領導下,在監理、設計的幫助和支持下,錨定首部生態電站提前投產發電的目標,精心組織施工,守牢安全質量底線,以“精工品質”回應信任、以“硬核擔當”踐行諾言、以“共贏理念”深化合作,全力以赴打贏昌波水電站首部生態電站提前投產發電攻堅戰,向華電金上公司交出一份滿意答卷。
根據2028年底提前發電工期安排,該工程截流時間由11月中旬提前至10月中旬,截流流量由401立方米/秒增加到811.6立方米/秒。本次截流采用單戧堤雙向立堵截流方式,一次性攔斷河床,截流流量標準為811.6立方米/秒,截流戧堤長度為190米,其中預進占140米,龍口50米,截流戧堤龍口總共拋填石料超過2.66萬立方米,歷時14個小時,拋填強度2281立方米/小時。
針對工程截流這一關鍵環節,水電五局建設者們凝心聚力、精心組織。通過對兩岸及河床的地形分析,并結合流量、落差、流速等水文條件,反復優化、論證截流方案并提前組織專家評審;根據巖石特性,分別選擇石渣料、中石、大石、特大石、鋼筋石籠和混凝土四面體作為截流拋投料物;施工階段建立“統一指揮、分工明確、協同高效”的作業機制,強化現場人員、設備;同時,過程中對水流速度、流量等水情變化進行實時監測,并根據監測數據動態調整拋投石料的類型、強度和順序,確保截流作業安全可控、精準高效,順利實現截流目標。
自項目開工以來,面對斷面大、工期緊、任務重的局面,昌波項目團隊凝心聚力、上下聯動,通過倒排工期、優化施工組織設計、合理安排資源投入、加強現場管控等措施,克服各類困難與挑戰,推進工程順利建設,實現了導流洞全斷面貫通、導流洞底板混凝土提前澆筑完成、導流洞襯砌混凝土提前三個月完成澆筑等重大節點目標,為昌波水電站大江截流創造了良好條件,受到了業主及參加各方的一致好評。
昌波水電站位于四川省與西藏自治區交界的金沙江上,是金沙江上游干流梯級規劃“一庫十三級”中的第十一個梯級電站,開發任務以發電為主。工程規模為大(2)型工程,電站采用混合式開發。正常蓄水位2387米,相應庫容0.167億立方米,調節庫容0.081億立方米,電站裝機容量826兆瓦,年發電量43.55億千瓦時。電站建成后,可節約標準煤130萬噸,減少二氧化碳排放359萬噸,對推動區域綠色低碳轉型,助力地方經濟社會發展具有重大意義。
