2025年11月10日,隨著調度中心指令下達,由水電五局承建的新疆新華布爾津縣65萬千瓦風電項目末批次風機成功并入電網,標志著該項目實現全容量并網發電目標。

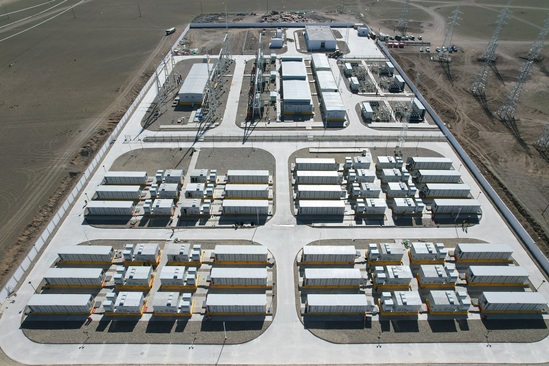

該(gai)項目位于(yu)布爾(er)津(jin)縣城(cheng)西南約20千(qian)米處的戈壁(bi)灘上,場(chang)址海拔(ba)高程在(zai)650米~1200米之(zhi)間。主要施(shi)工內容(rong)(rong)包括35千(qian)伏(fu)(fu)集電(dian)線路、130兆瓦/260兆瓦時(shi)儲(chu)能區(qu)及(ji)220千(qian)伏(fu)(fu)升壓匯集站土建、二(er)次電(dian)氣(qi)系統等(deng)。風場(chang)內87臺單機容(rong)(rong)量7.5兆瓦風力(li)發電(dian)機組所發的電(dian),能通過場(chang)內35千(qian)伏(fu)(fu)集電(dian)線路輸送(song)至220千(qian)伏(fu)(fu)升壓站,實現年平(ping)均發電(dian)量13億千(qian)瓦時(shi),相當于(yu)減排二(er)氧化碳約118萬噸、節約標準煤約43萬噸。

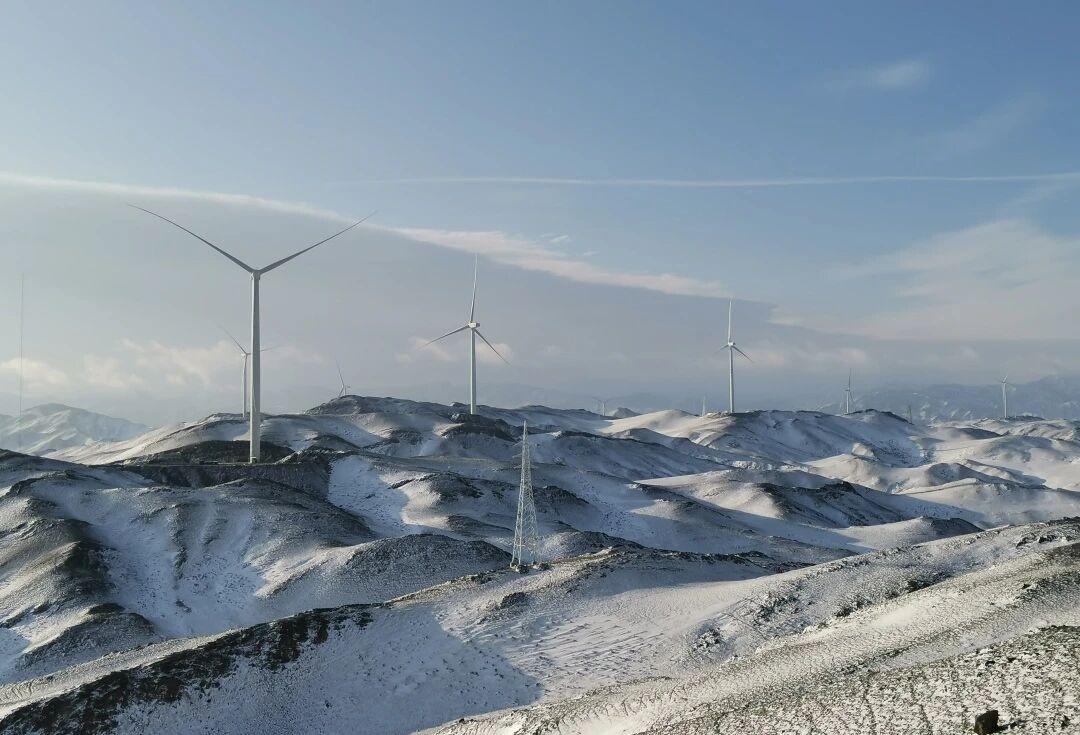

項目(mu)團隊自開(kai)工(gong)伊始,便堅持“計(ji)劃(hua)引(yin)領、動(dong)態(tai)調(diao)(diao)整”的原則,將總體目(mu)標分(fen)(fen)解為階段(duan)性節點,實行“日跟(gen)蹤、周分(fen)(fen)析(xi)、月(yue)考核”機制,及時調(diao)(diao)配資源,在冬季(ji)嚴(yan)寒、春季(ji)大風(feng)等(deng)不利(li)窗(chuang)口(kou)期,通過(guo)提(ti)前儲備物資、優化施(shi)工(gong)順序,有效搶回了受天氣(qi)影響的工(gong)期,確保了升壓(ya)站(zhan)主變壓(ya)器、儲能設(she)備、集電(dian)線路(lu)鐵(tie)塔吊裝、線路(lu)架設(she)等(deng)關鍵工(gong)序無縫銜接。
該項目依托新(xin)疆豐富的(de)風力(li)資源建設,積極服務國(guo)家(jia)“雙碳”目標(biao),為新(xin)疆地區(qu)加快構建清潔(jie)低碳、安全(quan)高(gao)效(xiao)的(de)現代能(neng)(neng)源體系(xi)助(zhu)力(li),有(you)利于提高(gao)可再生能(neng)(neng)源占比,助(zhu)力(li)能(neng)(neng)源結構轉(zhuan)型升(sheng)級(ji)。
| 【打印】 【關閉】 |
