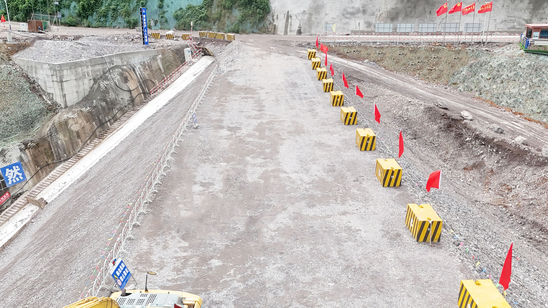

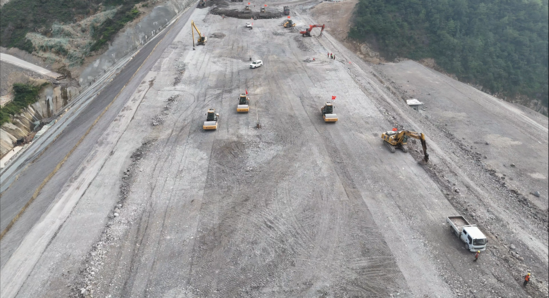

10月30日,隨著最后一車填筑料傾瀉而下,由水電五局承建的永嘉抽水蓄能電站工程下水庫大壩順利填筑到頂,標志著該工程將全面轉入混凝土施工和機電安裝階段,為后續大壩面板混凝土澆筑和下閘蓄水工作奠定了堅實的基礎。
下水庫大壩為混凝土面板堆石壩,最大壩高81米,壩頂長度369米,寬度12.9米,填筑方量高達146萬立方米,壩體斷面填筑工序精細,涵蓋了堆石料、過渡料、墊層料、特殊墊層料等多種材料,施工時,遵循“先粗后細”的程序進行填筑。
自下水庫大壩填筑施工啟動以來,永嘉項目先后克服了征地交付時間緊張、復雜地質條件、夏季多雨、高強度填筑要求等多重挑戰,通過科學制定施工計劃,優化施工組織及資源配置,實行多班倒工作制,確保了施工的高效進行。施工過程中,永嘉項目團隊創新應用“智能碾壓技術”,在壓路機上安裝傳感器,實時監控碾壓遍數、行走速度和碾壓強度,確保大壩填筑質量全程可控。面對填筑料源供應的難題,永嘉項目結合工期計劃,有效利用開關站、進出水口及石料場的開工時間差,對料區開挖順序進行科學規劃,確保了146萬立方米填筑料的穩定供應。同時引進連續壓實控制系統,對壓實密度等關鍵參數進行實時監控,有效保障了工程質量,降低了管理成本,提高了施工效率。最終,經過8個月如火如荼的緊張施工,永嘉抽水蓄能電站下水庫大壩填筑圓滿完成,不僅彰顯了“永嘉速度”在國家抽蓄工程建設中的新高度,更體現了項目團隊堅韌不拔、勇于創新的精神風貌。
下一步,永嘉項目將繼續保持高標準、嚴要求的工作態度,加快推進大壩面板混凝土施工,同時積極開展下水庫蓄水前的各項準備工作,確保2026年8月具備下水庫蓄水條件,力爭電站早日建成發電,為華東電網提供可靠的調峰填谷服務,助力實現“雙碳”目標。
