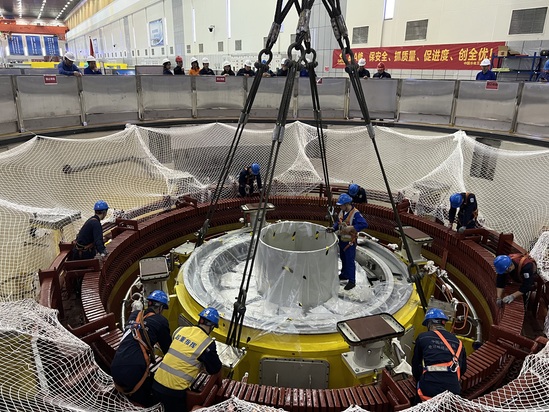

11月9日,隨著現場起重總指揮一聲清脆的哨響,重達73噸的龐然大物——溧陽抽水蓄能電站6號機組發電機下機架,在橋式起重機的牽引下平穩升起,經過精準地移動、調整后,穩穩落入機坑預定位置。此舉標志著由制安公司檢運公司承修的溧陽電站6號機組A級檢修工作中的又一個關鍵里程碑節點順利完成,為后續發電電動機回裝工作奠定了堅實基礎。
本次A修是溧陽電站6號機組投入運行后的首次全面“體檢”與“療養”,意義重大。而下機架作為發電電動機的核心支撐部件,其檢修質量與回裝精度直接關系到機組長期安全穩定運行。本次吊裝的下機架在檢修期間經過了全面的探傷、清掃、修復及噴漆等工序,其機械性能和健康狀況均已恢復至最佳狀態。吊裝作業前,電站業主、監理單位及參修方共同組織了嚴密的技術交底和安全評審,對橋機、吊具、平衡梁等進行了全面檢查和載荷試驗,確保起重設備萬無一失。作業過程中,現場指揮人員、起重司機與地面作業人員協同配合,全程嚴格按照既定方案執行,通過微調對中,實現了毫米級的精準安裝,整個過程安全、平穩、有序。“下機架的成功吊入,是溧陽電站6號機組A修發電電動機從‘拆解’階段全面轉入‘回裝’階段的關鍵轉折點。”現場項目負責人介紹,“這個‘大家伙’的精準就位,為我們后續的轉子、上機架等大件回裝工作開了個好頭,也極大地鼓舞了全體參修人員的士氣。”
目前,溧陽抽水蓄能電站6號機組A修工作正按既定檢修計劃穩步推進,項目全體檢修人員正以昂揚的斗志,全力以赴確保檢修任務安全、優質、高效完成。
