11月11日,由制安公司電站檢修運維公司承修的山西西龍池抽水蓄能電站3號機組B級檢修圓滿完成。

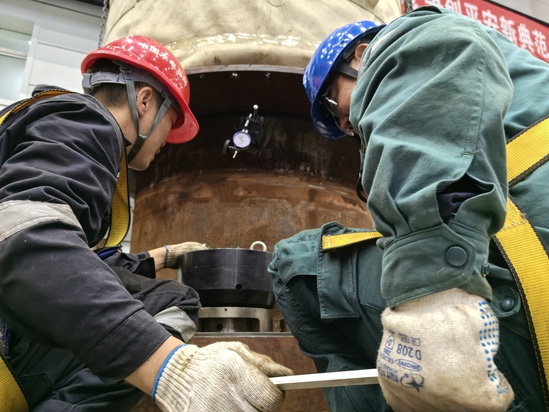

此次西龍池電站B級檢修工程涵蓋范圍廣、技術含量高,全面覆蓋發電機、水輪機、技術供水系統、調速系統等核心設備及系統的檢修任務。其中,包含標準檢修項目359項、非標準檢修項目14項、技術監督項目34項及靜態試驗項目19項,各類任務相互交織、環環相扣,對檢修工作的系統性、精準性提出了極高要求。本次檢修施工工期為2025年9月6日至2025年11月19日,共計75天。自機組檢修工作啟動以來,項目部秉持“提前謀劃、精細部署、高效推進”的工作理念,超前開展各項籌備工作。在設備物資保障方面,精準梳理檢修所需各類器材、備件,建立全流程溯源管理機制,確保物資供應及時到位、質量可靠;在人員配置上,精選經驗豐富、技術精湛的檢修骨干組建專項團隊,提前開展安全技術交底和業務培訓,提升團隊整體作業能力;在進度管控上,科學編制詳細的施工進度計劃,明確各階段任務節點、責任分工和時間要求,確保檢修工作有序推進。
面對繁雜的檢修任務和嚴苛的技術標準,項目部始終堅守“安全第一,質量至上,進度可控”的核心原則。要求全體檢修人員嚴格遵照施工組織設計、檢修方案及安全管理規范開展作業,細化安全風險辨識與防控措施,強化現場安全監督檢查,堅決杜絕各類安全隱患;建立全流程質量管控體系,從設備拆解、檢修、組裝到試驗驗收,每一道工序均執行嚴格的質量檢驗標準,確保檢修質量符合規范要求;通過動態優化施工方案、合理調配資源、攻克技術難點等方式,全力保障檢修進度按計劃推進。
本次3號機組B修任務提前8天圓滿完成,項目部將以此次檢修為新起點,持續嚴格管控施工質量,為項目建設履約創造優質條件,為電站穩定運行和電力供應提供堅實保障。
