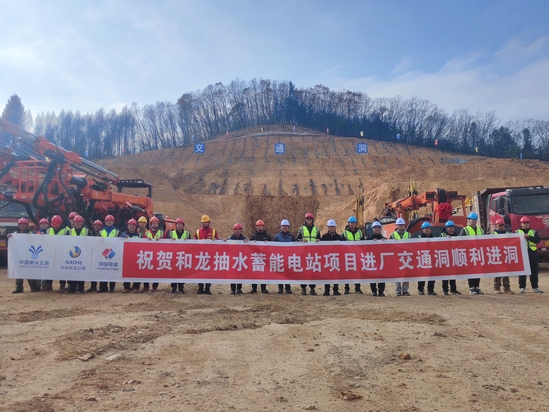

11月4日,歷時21天,由水電五局參建的國家“十四五”規劃重點工程——和龍抽水蓄能電站進廠交通洞順利進洞,為進廠交通洞冬季連續施工創造了有利條件。

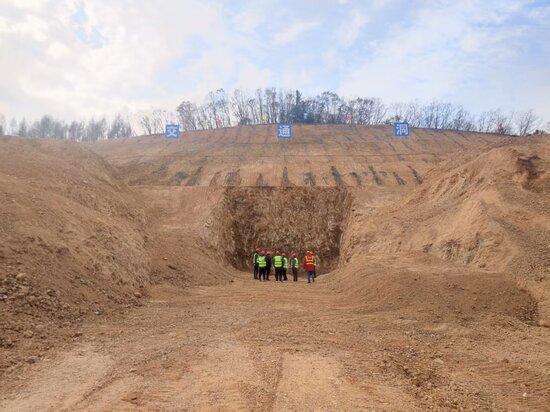

進廠交通洞全長1758米,洞口邊坡高28米,開挖斷面為城門洞型,斷面寬9.58米、高9.54米。10月16日,自項目開工以來,和龍項目始終秉承著水電五局攻堅克難的進取精神迎難而上,面臨工期緊、任務重的挑戰,以“短、頻、快”的方法精心組織、科學部署,高峰期單日土方開挖量達到0.7萬立方米。為確保各項工作有序、有效的落地落實,項目部對外積極主動協調,對內提前規劃部署轉序后的各項工作,明確人、材、機的進場時間及督促落實責任人,通過日保周、周保月的方式把控施工節點。根據現場實際情況動態調整施工方法、倒排工期,解決了高邊坡開挖工期短、邊坡支護地質差、冬季保溫等一系列困難,為施工提供實時有效的技術保障。
和龍抽蓄電站位于吉林省延邊市,總裝機容量180萬千瓦,裝設6臺單機容量為30萬千瓦的水泵水輪發電電動機組,被列為國家《抽水蓄能中長期發展規劃(2021—2035年)》中“十四五”規劃重點實施項目,是實施“水能融合”發展模式、貫徹落實國家水網規劃融合發展要求、深入踐行國家“雙碳”戰略的重要實踐,對推動地方經濟社會高質量發展具有重大意義。
